комплексная защита объектов от увлажнения методами инъецирования,
пропитки и устройства санирующих защитных пластырей;
горизонтальная («отсечная») гидроизоляция стен здания от капиллярного
поднятия воды;
восстановление несущей способности строительных конструкций (усиление и
расширение несущего грунтового основания фундаментов);
укрепление фундаментов и закрепление грунтов;
углубление и перепланировка подвалов.
Рис. 66. Устройство противокапиллярных прокладок в стенах подвалов:
а - устройство прокладок в стенах зданий с подвалом при высоко расположенном
перекрытии подвала; б - устройство прокладок в стенах зданий с подвалом при
низко расположенном перекрытии подвала;
1 - перекрытие подвала; 2 - подготовка; 3 - верхние противокапиллярные
прокладки; 4 - цементная гидроизоляция; 5 - внутренняя штукатурная
гидроизоляция; 6 - отметка верха подстилающего слоя пола; 7 - планировочная
отметка земли; 8 - отмостка; 9 - нижняя противокапиллярная прокладка; 10 -
вертикальная гидроизоляция из слоя битумных покрытий; 11 - нижняя прокладка из
рулонного материала

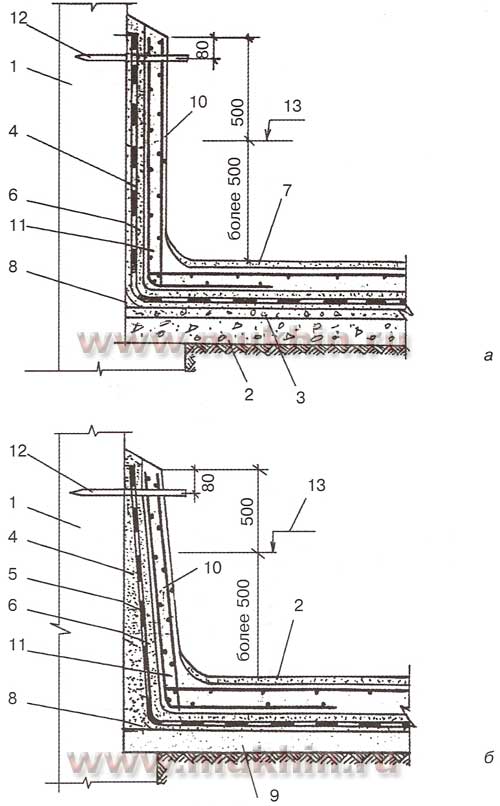

Рис. 67. Гидроизоляция по грунту (а) и существующему бетонному полу (б) при
уровне грунтовых вод более 50 см (вариант армирования сварными сетками):
1 - существующая изолируемая стена; 2 - щебеночная подготовка - 100 мм; 3 -
бетон класса В7,5; 4 - гидрофобный цементно-песчаный раствор М150; 5 - три слоя
холодной асфальтовой мастики по грунтовке; 6 - цементно-песчаный раствор М75; 7
- цементно-песчаный раствор М100; 8 - плинтус из цементно-песчаного раствора; 9
- существующий бетон; 10 - цементно-песчаная штукатурка; 11 - железобетонная
плита; 12 - штыри из круглой стали; 13 - уровень грунтовых вод
При выполнении гидроизоляции конструкций необходимо
осуществлять контроль за проводимыми работами (табл. 31, 32).
Таблица 31
Входной и операционный контроль при выполнении
гидроизоляции фундаментов
Контролируемые операции
Состав и
средства контроля
Документация
Подготовительные работы
Проверить:
- завершение и надлежащее оформление предшествующих монтажных работ по
устройству фундамента (наличие актов освидетельствования скрытых работ,
геодезических исполнительных схем и другой приемосдаточной
документации);
- наличие проекта, ППР, технологических карт и схем операционного
контроля качества работ по устройству гидроизоляционных покрытий;
- наличие паспортов и полноту содержащихся в них данных на поступившие
на строительную площадку гидроизоляционные материалы, соответствие их
требованиям проекта;
- внешним осмотром отсутствие недопустимых дефектов внешнего вида
гидроизоляционных материалов;
- подготовку бетонных и растворных поверхностей под устройство
гидроизоляционных покрытий
Акт приемки, акты освидетельствования скрытых работ, исполнительные
схемы ППР, технологические карты, СОКК
Паспорта
Общий журнал работ
Устройство гидроизоляционных покрытий фундаментов
Контролировать:
- соблюдение заданной ППР технологии устройства гидроизоляционных
покрытий;
- качество выполнения гидроизоляционных работ и качество наносимых
покрытий;
- освидетельствование промежуточных видов гидроизоляционных работ и
промежуточных покрытий
Общий и специальные журналы
Акты лабораторных испытаний, акты
освидетельствования скрытых работ
Приемка
Проверить:
- соответствие готовых гидроизоляционных покрытий требованиям проекта и
нормативных документов;
- составление и надлежащее оформление приемосдаточной документации (акта
приемки готовых гидроизоляционных покрытий, актов освидетельствования
скрытых работ).
Акт приемки гидроизоляционных покрытий
Таблица 32
Требования к подготовке поверхности основания и
приготовлению гидроизоляционных составов
Технические требования
Предельные
отклонения
Контроль
(метод, объем, вид регистрации)
Допустимые отклонения поверхности основания при рулонной и
безрулонной эмульсионной и мастичной изоляции:
Измерительный, технический осмотр, не
менее 5 измерений на каждые 70-100 м2 поверхности основания или на
участке меньшей площади в местах, определяемых визуальным осмотром
на горизонтальной
±5
на вертикальной
±10
Толщина элемента конструкции (от проектной)
10%
Толщина грунтовки, мм:
при огрунтовке отвердевшей стяжки - 0,3
5%
при огрунтовке стяжек в течение 4 ч после нанесения раствора - 0,6
10%
Число неровностей (плавного очертания протяженностью не более 150
мм) на поверхности площадью 4 м2
Не более 2
Примечание. По влажным основаниям
допускается наносить только грунтовки или изоляционные составы на водной
основе, если вода, выступающая на поверхности основания, не нарушает
целостности пленки покрытия.
В основании сооружений гидроизоляция должна
предусматриваться по подготовке из бетона класса В 12,5 слоем толщиной 100 мм, а
при агрессивности воды - среды - по подготовке из плотного асфальтобетона слоем
толщиной 40 мм по слою щебня, пролитого битумом, толщиной 60 мм. При этом щебень
и наполнители асфальтобетона должны быть из материалов, стойких к воздействию
данной среды. Работы должны выполняться согласно СНиП 3.04.01-87 (табл. 33, 34
/см. страницу Подготовка оснований под гидроизоляцию/).
